La matrice RACI attribue à chaque tâche un Réalisateur ®, un Approbateur (A), un Consulté © et un Informé (I). Sa règle d’or : un seul A par activité, au moins un R, sinon la responsabilité se dilue et personne ne tranche. Utilisée correctement, elle accélère les validations et supprime les zones grises sur qui décide, qui exécute et qui doit simplement être tenu au courant.


En bref:

  • La règle d’or de la matrice RACI impose un seul Approbateur par activité, tandis qu’il doit y avoir au moins un Réalisateur pour que le travail avance.
  • La matrice est surtout utile pour coordonner plusieurs équipes ou niveaux hiérarchiques sur des livrables ou projets transversaux complexes.
  • Une matrice efficace doit contenir entre dix et quinze lignes pour rester lisible, validée collectivement, et mise à jour régulièrement en fonction des changements.
  • La construction et l’utilisation optimale passent par l’intégration directe dans l’outil de gestion de projet avec des notifications automatiques pour maintenir la responsabilisation.
  • Un regard extérieur neutre lors de la création favorise une répartition claire des rôles, évitant l’oubli ou la surcharge de certains acteurs.

GDMO Vision
gdmo-vision.com
Clarifiez les rôles dans votre organisation
GDMO Vision vous aide à structurer vos méthodes de travail et à mieux coordonner équipes, projets et responsabilités.

Découvrir GDMO Vision

Table des matières

Que signifient les quatre lettres de la matrice RACI ?

RACI est un acronyme qui structure la répartition des rôles sur un projet ou une activité récurrente. Chaque lettre répond à une question précise, et la confusion entre les deux premières fait dérailler la plupart des matrices mal construites.

R, comme Réalisateur. C’est la personne qui exécute la tâche concrètement. Un projet peut avoir plusieurs R sur une même activité : rien n’empêche deux développeurs de coder ensemble un module.

A, comme Approbateur. C’est celui qui valide le travail et en porte la responsabilité finale devant la hiérarchie ou le client. Ici, la règle est stricte : un seul A par activité. Deux approbateurs sur une même tâche, et vous obtenez deux avis contradictoires, un arbitrage tardif, et souvent un délai qui explose.

C, comme Consulté. Cette personne apporte un avis ou une expertise avant que la décision soit prise, mais elle ne tranche pas. Un juriste consulté sur un contrat donne son avis ; il ne signe pas à la place du dirigeant.

I, comme Informé. Cette personne reçoit l’information une fois la décision actée ou le travail terminé. Elle n’intervient à aucun moment dans le processus.

La nuance entre R et A mérite qu’on s’y arrête, notamment pour bien comprendre comment on attribue les responsabilités dans une équipe. Traduire accostable par « autorité » crée une confusion fréquente chez les praticiens francophones : l’Approbateur n’est pas forcément un chef hiérarchique, c’est la personne qui répond du résultat, même si elle n’a rien exécuté elle-même. Un chef de projet peut être A sur un livrable sans avoir tapé une seule ligne de code.

Voici les repères pratiques à retenir pour chaque rôle :

  • Un seul A par tâche, jamais deux, sous peine de blocage décisionnel.
  • Au moins un R par tâche, sinon rien ne se fait.
  • Les C interviennent en amont, pas après coup.
  • Les I ne doivent jamais recevoir plus d’informations qu’ils n’en ont besoin, sous peine de noyer le signal utile.

Dans quels cas la matrice RACI est-elle vraiment utile ?

La matrice RACI trouve sa vraie valeur sur les projets où plusieurs équipes ou plusieurs niveaux hiérarchiques interviennent sur les mêmes livrables. Un déploiement informatique impliquant la DSI, les métiers et un prestataire externe en est l’exemple type : sans matrice, chacun présume que l’autre valide, et personne ne le fait vraiment.

Les cas d’usage les plus pertinents :

  • Projets transverses impliquant plusieurs services qui ne se parlent pas au quotidien.
  • Déploiements d’outils ou de process nécessitant des validations à plusieurs niveaux.
  • Gouvernance de livrables récurrents où les rôles changent selon la phase du projet.
  • Coordination avec des prestataires externes, où les frontières de responsabilité doivent être écrites noir sur blanc.

À l’inverse, mieux vaut s’en abstenir sur des projets très agiles où les rôles tournent chaque sprint, ou sur des micro-tâches quotidiennes : construire une matrice pour décider qui répond à un e-mail relève de la bureaucratie inutile. La bonne granularité se situe au niveau des livrables ou des jalons, jamais au niveau de l’action individuelle. Une matrice qui liste 40 micro-actions devient illisible avant même d’être finalisée.

Ce que la matrice RACI apporte, et ce qu’elle ne résout pas

Le bénéfice le plus immédiat, c’est la vitesse de décision. Quand chacun sait qui valide, les allers-retours par e-mail disparaissent et les délais de validation se resserrent nettement. Une étude sur la coordination d’équipes confirme que la clarté des rôles réduit les conflits internes et améliore l’efficacité globale de la collaboration, un constat qui rejoint ce que beaucoup de chefs de projet observent sur le terrain.

Les gains concrets :

  • Clarification immédiate de qui décide, ce qui évite les blocages en attente d’un feu vert.
  • Visibilité sur les dépendances entre équipes, souvent invisibles avant qu’on les formalise.
  • Réduction des malentendus qui, sur un projet mal cadré, coûtent bien plus de temps que la construction de la matrice elle-même.

Mais la matrice RACI a ses limites. Une fois figée dans un document oublié dans un dossier partagé, elle perd toute utilité : les rôles évoluent, et personne ne pense à la mettre à jour. Certaines équipes tombent aussi dans le piège inverse, celui de la surcharge de Consultés : si dix personnes doivent donner leur avis avant chaque décision, la matrice ralentit le projet au lieu de l’accélérer. Sur les projets volumineux, une matrice trop détaillée devient un tableau que plus personne ne lit.

Les signes qu’il faut la réviser sont assez simples à repérer : des décisions qui traînent malgré la matrice, des tâches qui semblent avoir deux approbateurs de fait, ou des personnes informées qui se plaignent de découvrir des décisions après coup.

Comment créer une matrice RACI en pratique

Construire une matrice RACI efficace suit une logique séquentielle assez simple, à condition de ne pas sauter les étapes de validation collective.

  1. Listez les livrables ou tâches critiques, pas chaque micro-action. Dix à quinze lignes suffisent généralement pour rester lisible et réellement utilisée.
  2. Identifiez les acteurs concernés : équipes internes, prestataires, direction, clients selon le projet.
  3. Attribuez les lettres R, A, C, I pour chaque ligne, en commençant toujours par l’Approbateur : c’est la case la plus sensible.
  4. Vérifiez les règles de cohérence : un seul A par tâche, au moins un R, pas plus de trois ou quatre C sur une même ligne.
  5. Validez la matrice en réunion collective, avec les personnes concernées présentes, pas seulement en la diffusant par e-mail.
  6. Intégrez la matrice à votre outil de gestion de projet pour qu’elle reste vivante plutôt que de dormir dans un tableur oublié.

Cette méthode en six étapes fonctionne aussi bien pour un projet ponctuel que pour une gouvernance récurrente, à condition de garder l’étape de validation collective : une matrice imposée depuis le haut sans discussion finit presque toujours contestée en cours de route.

Conseil de pro : Ne validez jamais une matrice RACI seul derrière votre écran. Réunissez les acteurs clés 30 minutes, projetez le tableau, et demandez à chacun de confirmer sa ligne à voix haute. Les désaccords silencieux ressortent presque toujours à ce moment précis, pas après.

Pour la checklist de validation, vérifiez systématiquement trois points avant de considérer la matrice comme finalisée : chaque ligne a exactement un A, chaque ligne a au moins un R, et aucune colonne C ne dépasse quatre noms sans justification claire.

Un exemple concret pour visualiser la matrice RACI

Prenons un projet type : le lancement d’un nouvel outil de facturation dans une PME de quinze salariés. Voici à quoi ressemble une matrice réduite à ses tâches essentielles :

Tâche R A C I
Cahier des charges Responsable admin Dirigeant Comptable, IT externe Équipe commerciale
Sélection de l’outil Dirigeant Dirigeant Comptable Équipe entière
Paramétrage initial Prestataire IT Responsable admin Comptable Dirigeant
Formation des équipes Responsable admin Responsable admin Prestataire IT Équipe entière
Migration des données Prestataire IT Dirigeant Comptable Responsable admin

La lecture est directe : sur chaque ligne, un seul nom apparaît dans la colonne A, jamais deux. Les Consultés restent limités à deux ou trois personnes maximum, et les Informés ne reçoivent qu’un compte-rendu, pas un droit de veto déguisé.

Pour adapter ce modèle à votre propre projet, un simple tableau Google Sheets ou Excel suffit au départ. La plupart des outils de gestion de projet permettent aussi d’ajouter un champ personnalisé RACI directement sur chaque tâche, ce qui évite de maintenir un document séparé. Gardez la règle des dix à quinze lignes : au-delà, mieux vaut découper le projet en sous-matrices par phase plutôt que de tout entasser dans un seul tableau géant.

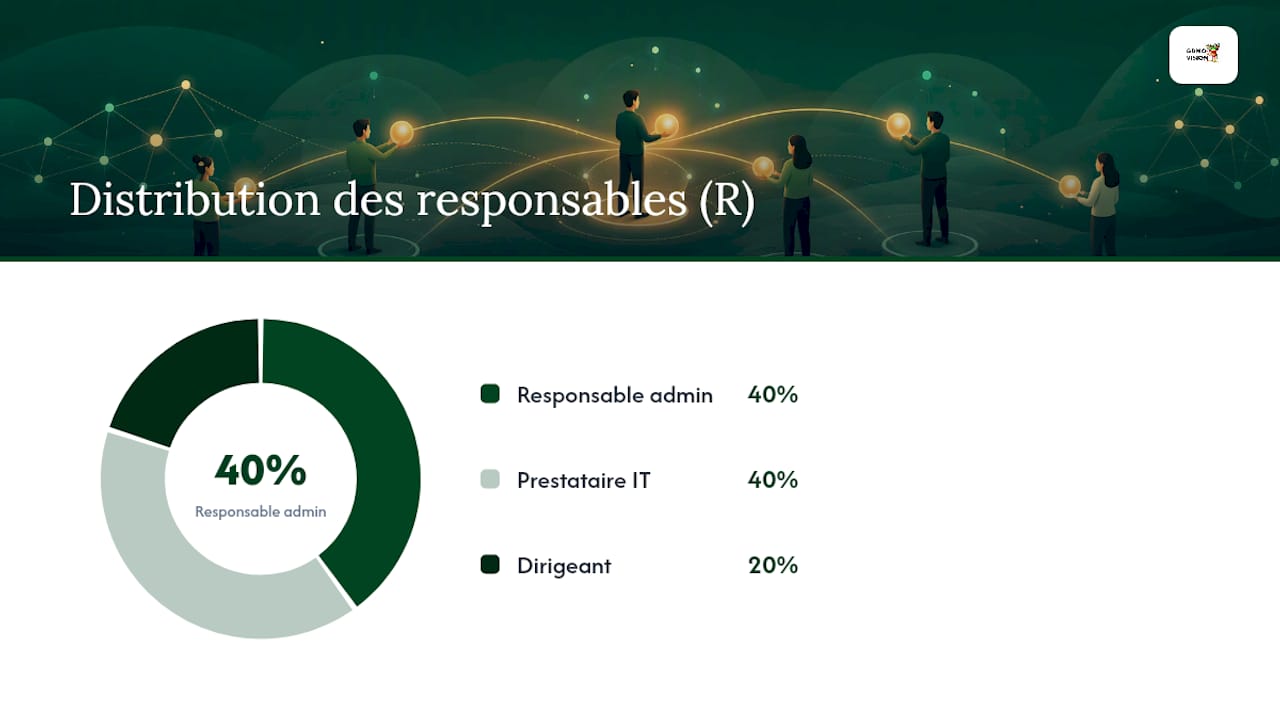

Un exemple concret pour visualiser la matrice RACI — overview diagram

RASCI, DACI, RAPID : faut-il changer de modèle ?

Plusieurs variantes existent, et chacune répond à un besoin précis plutôt qu’à une simple préférence esthétique.

  • RASCI ajoute un S pour Support : utile quand une équipe technique appuie le Réalisateur sans porter la responsabilité finale, typiquement en support informatique.
  • RACI-VS ajoute un V (Vérifie) et un S (Signe) : pertinent sur des processus de contrôle qualité où la vérification technique et la signature officielle sont deux étapes distinctes.
  • DACI (Driver, Approver, Contributor, Informed) se concentre sur la prise de décision rapide plutôt que sur l’exécution d’une tâche : plus adapté aux comités de décision qu’aux projets opérationnels.
  • RAPID (Recommend, Agree, Perform, Input, Decide), développé par Bain & Company, structure des décisions stratégiques complexes impliquant plusieurs niveaux d’arbitrage.

En pratique, n’ajoutez une variante que si un besoin précis apparaît clairement. Le choix entre RACI et ses dérivés dépend surtout de la nature de l’activité : DACI convient mieux à un comité de pilotage qui tranche vite, tandis que RASCI trouve sa place dans les organisations où le support technique est une fonction à part. Pour la majorité des TPE et PME, une matrice RACI simple couvre déjà l’essentiel des besoins.

Les erreurs qui rendent une matrice RACI inutile

Certaines erreurs reviennent presque systématiquement, quel que soit le secteur d’activité.

  • Attribuer deux A à une même tâche « pour ne pas exclure » quelqu’un : cela recrée exactement le flou que la matrice devait supprimer.
  • Cocher trop de C par habitude de « consulter tout le monde », ce qui ralentit chaque décision.
  • Construire la matrice une fois, puis l’oublier dans un dossier partagé sans jamais la rouvrir.
  • Viser une granularité excessive, avec une ligne par micro-tâche, jusqu’à rendre le tableau illisible.

Les bonnes pratiques qui évitent ces pièges tiennent en quatre réflexes : réviser la matrice à chaque changement de périmètre significatif, la valider collectivement plutôt que de l’imposer, la lier directement à l’outil de gestion de projet utilisé au quotidien, et former brièvement les nouveaux arrivants à sa lecture. Les signes qu’une révision s’impose ne trompent pas : des retards répétés sur les mêmes types de tâches, des doublons de validation, ou des responsables qui découvrent leur propre rôle en même temps que les autres.

Conseil de pro : Fixez une date de révision de la matrice dès sa création, par exemple à chaque changement de phase du projet. Une matrice sans date de relecture prévue devient, presque à chaque fois, une matrice qu’on ne relit jamais.

Faire vivre la matrice RACI dans vos outils du quotidien

Une matrice RACI qui reste dans un fichier isolé perd sa raison d’être au bout de quelques semaines. La solution la plus efficace consiste à l’intégrer directement dans l’outil de gestion de projet que l’équipe utilise déjà, via un champ personnalisé sur chaque tâche plutôt qu’un document séparé.

Concrètement, cela peut prendre plusieurs formes :

  • Un champ personnalisé RACI sur chaque tâche, visible dès l’ouverture du ticket.
  • Des notifications automatiques envoyées à l’Approbateur quand une tâche entre en phase de validation, et aux Informés une fois qu’elle est close.
  • Un rôle de gouvernance clairement identifié : une personne responsable de maintenir la matrice à jour, avec une fréquence de révision fixée à l’avance.

L’automatisation des notifications vers l’Approbateur et les Informés réduit sensiblement le travail administratif de suivi et améliore la conformité réelle aux responsabilités attribuées, plutôt que de laisser la matrice reposer sur la bonne volonté de chacun à la consulter. Pour mesurer si le système fonctionne, deux indicateurs suffisent : le délai moyen de validation par l’A, et le nombre de C consultés par tâche. Si ce dernier chiffre grimpe avec le temps, la matrice dérive vers la surcharge évoquée plus haut.

Ce que j’observe en mission sur la répartition des rôles

Sur le terrain, la matrice RACI sert rarement de document final : elle sert surtout à provoquer la conversation qui n’avait jamais eu lieu. Beaucoup de dirigeants de TPE et PME découvrent, en la construisant, que deux personnes croyaient chacune être décisionnaire sur le même sujet depuis des mois. Chez GDMO Vision, Gladys Ducos utilise cette logique de clarification des rôles comme point de départ de nombreux diagnostics organisationnels : avant d’optimiser un process, il faut savoir qui en est réellement propriétaire. Si vous hésitez sur la pertinence d’un accompagnement structurant pour votre entreprise, cette question de la clarté des responsabilités est souvent le premier signal à observer.

— Gladys DUCOS

Faire construire votre matrice RACI par un regard extérieur

Écrire une matrice RACI seul dans son coin donne souvent un tableau techniquement correct mais jamais vraiment adopté par les équipes. GDMO Vision anime l’atelier de construction directement avec vos équipes et vos prestataires, ce qu’aucun modèle téléchargé en ligne ne peut faire : un regard extérieur neutre fait remonter les désaccords sur les rôles que personne n’osait formuler en interne. L’accompagnement combine un diagnostic rapide de votre organisation actuelle, un atelier collectif de répartition R/A/C/I sur vos livrables critiques, et l’intégration du résultat dans votre outil de gestion existant, avec un plan d’action pour la suite. Le gain concret : des décisions qui ne traînent plus en attente d’un arbitrage informel, et des équipes qui savent enfin qui valide quoi sans reposer la question à chaque projet. Pour évaluer si votre organisation gagnerait à clarifier ainsi ses rôles, consultez la page dédiée au conseil en organisation de GDMO Vision et demandez un premier échange sur votre situation.
